Endesa ya opera en Aragón 2.400 MW, todos limpios, que duplicará con el Nudo Mudéjar
Desde que cerró la térmica, la eléctrica ha construido 1.500 MW renovables, un tercio en TeruelEndesa opera en Aragón 2.404 megavatios (MW) de generación, cien por cien renovable tras la salida de la central térmica de Andorra del mix energético, de los que 472 MW están instalados en la provincia de Teruel. Serán muchos más cuando, antes de finalizar la década, la eléctrica haya instalado 1.844 MW más de potencia, los del proyecto técnico para el Nudo Mudéjar que el Ministerio para la Transición Ecológica y el Reto Demográfico (Miteco) le adjudicó hace tres años.

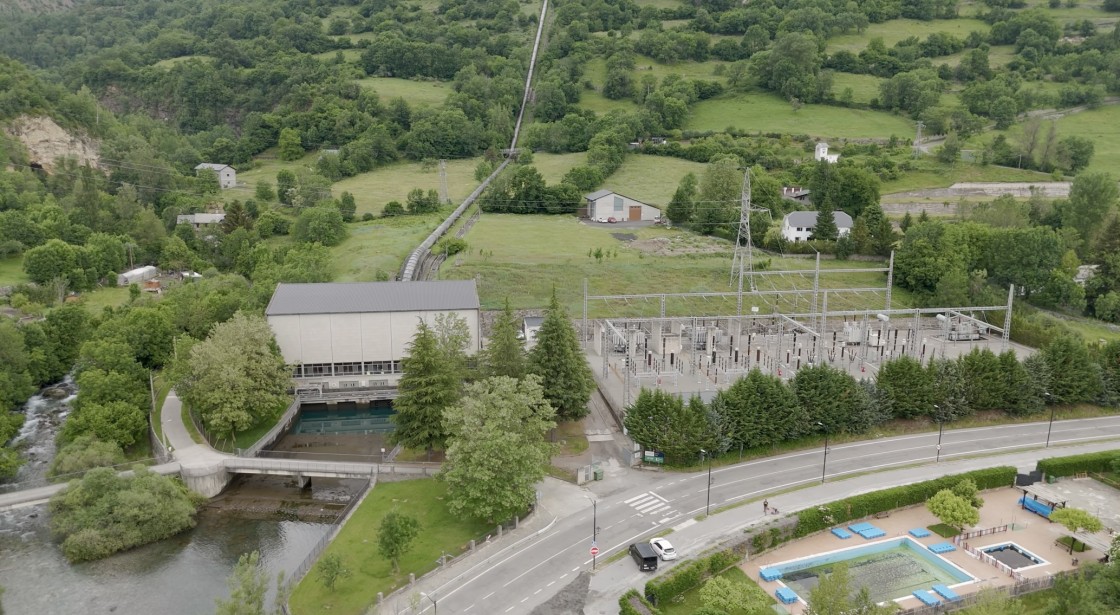

La térmica de Andorra estuvo operativa durante cuatro décadas y, tras su cierre el 30 de junio de 2020, ya está desmantelada, algo que permite presumir a la eléctrica de tener completamente descarbonizado su cartera de generación en la comunidad autónoma. “Aragón es la primera región en la que realmente Endesa opera solamente con potencia renovable. Es un ejemplo de la transición energética”, indicó el jueves el director de la compañía en Aragón, Ignacio Montaner, desde las centrales hidroeléctricas de Eriste y Seira (Huesca), recientemente adquiridas por la eléctrica a Acciona en un paquete de 32.
Tras la adquisición –o recuperación, porque ya fueron suyos y los traspasó en su día– de 622 MW hidráulicos, Endesa cuenta con 41 centrales de este tipo en la región que suman 1.254 MW, aupando esta tecnología de generación a la primera posición de su carpeta en Aragón, seguida de 959 MW divididos entre 31 parques eólicos, y 191 MW en cuatro centrales fotovoltaicas.
“En 2018 teníamos los 1.100 MW de la central térmica de carbón en Andorra y una potencia renovable que llegaba a los 900 MW”, comparó Montaner, que valoró tener en este momento “aproximadamente el 25% de la potencia renovable instalada en Aragón”. Produce unos 3.700 teravatios de energía anuales.
De modo que en los últimos siete años la empresa ha sumado 600 MW de potencia instalada pese al cierre de la térmica, que ha suplido con 1.500 MW de nuevos activos renovables. Casi una tercera parte se ha instalado en la provincia de Teruel. Se trata de los proyectos eólicos Sierra Costera II (Cañada Velilla, Cuevas de Almudén, Mezquita de Jarque y Galve), Escucha, El Puerto (Cuevas de Almudén), Muniesa, Farlán (Muniesa), San Pedro de Alacón (Muniesa y Alacón), Allueva (Allueva, Fonfría y Huesa del Común), Sierra Pelarda (Fonfría), Sierra Costera I (Rillo, Cañada Velilla, Fuentes Calientes y Mezquita de Jarque), Cañaseca y Los Gigantes (Blesa y Moyuela -Zaragoza-), y La Buzadera (Ventas de Muniesa). En total, suman 359,2 MW de potencia instalada en forma de aerogeneradores.
Además, ha sumado las plantas fotovoltaicas Sedéis V y Mudéjar (Andorra), para 112,7 MW renovables más. Según destacó Montaner, estas no forman parte del proyecto con el que Endesa ganó el Nudo Mudéjar, sino que son previas aprovechando otra disponibilidad que había en ese mismo punto de Red Eléctrica en Andorra. “Sedéis (49,7 MW) fue la primera planta que se construyó en terrenos donde estaba la central, en el antiguo vertedero de Valdeserrana”, detalló. Ya está en pleno funcionamiento y durante este mes verterá a red a plena disponibilidad Mudéjar (66 MW), ubicada en el antiguo parque de carbones y el vertedero de Mas de Perlé. Una fotografía icónica de la transición energética en Andorra-Sierra de Arcos.
El plan de futuro duplicará
Endesa casi duplicará la potencia instalada actual en Aragón con el desarrollo de su plan de futuro para Andorra, que no sólo plantea la construcción de nueva capacidad eólica y solar, sino la hibridación de estos proyectos y el almacenamiento con dos plantas de baterías. Algo que los convierte en únicos ya que permiten aprovechar al máximo el rendimiento de estas tecnologías, mayor calidad y seguridad energética, y equilibrio en el servicio al producir el mayor número de horas posible. Las nuevas plantas renovables se ubicarán en Albalate del Arzobispo, Híjar, Samper de Calanda, Castelnou, Andorra, Calanda, Alcañiz, La Puebla de Híjar, Jatiel, y Alcorisa.
Para la construcción de estas instalaciones Endesa, a través de su filial renovable Enel Green Power España, invertirá más de 1.800 millones de euros y, junto con el plan socioeconómico que volvió a reclamar esta semana en Andorra la directora del Instituto para la Transición Justa (ITJ), Judith Carreras, prevé generar más de 6.300 empleos en total, de los que más de 370 serán directos ligados al proyecto renovable, según Endesa. A ellos se sumarán, una vez esté desplegado todo el plan de desarrollo socioeconómico, otros puestos de trabajo estables en los sectores primario, industrial y servicios gracias al aprovechamiento de los recursos endógenos. Todo ello eleva a 500 los empleos fijos y de largo plazo que generará este plan de Endesa y sus socios en 2028, asegura la eléctrica, lo que supone superar los empleos directos e indirectos que generaba la térmica en 2020.
A los 1.844 MW previstos en el Bajo Aragón, Endesa sumará otros 135 MW fotovoltaicos adicionales con el Clúster Terrer, en la comarca de Calatayud. Es decir, elevará su potencia instalada hasta casi 4.400 MW frente a los 2.404 MW actuales. Aragón tiene hoy cerca de 12.000 MW instalados por múltiples empresas.
El plan estratégico de Endesa para el periodo 2025-2027 prevé invertir en España 9.600 millones de euros, de los que el 39% (unos 3.700 millones) irán destinados a nueva potencia renovable: 1.100 MW solares, 600 MW hidroeléctricos (las centrales recién adquiridas), 1.100 eólicos y 100 MW de baterías. El 42% se invertirá en redes de distribución, el 10% en ciclos combinados y nuclear, y el 9% en contadores inteligentes y otras mejoras para clientes.
En este momento, Endesa gestiona unos 23.000 MW en todo el país y Portugal. El 46% es potencia renovable, el 16% nuclear, el 25% ciclos combinados y el 13% fuel gas. El compromiso de la eléctrica es alcanzar las cero emisiones en 2040 en toda su actividad. “Desde el Acuerdo de París, en el conjunto de la actividad de Endesa ha bajado un 70% la emisión de gases de efecto invernadero”, destacó Montaner.
Distribución
“En Aragón nos hemos adelantado muchísimo con la modificación del parque de generación renovable”, presumió el directivo, quien también puso el acento en las inversiones que se están haciendo en Aragón, “entre 75 y 100 millones de euros”, para adecuar las redes de distribución y construir otras nuevas que lleguen a la ciudadanía. En este sentido, pidió al Gobierno de España “una retribución adecuada”. En definitiva, el PNIEC (Plan Nacional Integrado de Energía y Clima) “está yendo muy rápido en el desarrollo de renovables” pero “tendría que ir más rápido en el desarrollo de la red de transporte y distribución” y hace falta “más almacenamiento mediante baterías y bombeos”, en opinión de Montaner, quien observó que “la demanda permanece estable desde hace muchísimos años”.
Dos años y medio desde la adjudicación
“La transición se está haciendo pero está retrasándose el proyecto principal”, dijo el director de Endesa en Aragón, Ignacio Montaner, con respecto al Nudo Mudéjar de Andorra. La compañía espera que la resolución del estudio de impacto ambiental llegue después del verano según conversaciones con el Miteco. Éste publicó el proyecto en el Boletín Oficial del Estado el 1 de marzo de 2024.
Endesa “presentó un plan de acompañamiento junto con el proyecto de cierre (de la térmica) muy importante”, dijo Montaner, que espera que se agilice el proceso dos años y medio después de la adjudicación del “primer nudo de transición justa que lanzó el Instituto para la Transición Justa” en España al objeto de aprovechar la capacidad que dejaba una central.
“En ese concurso se planteó sustituir 1.100 MW por 1.800 MW de potencia renovable. Un macroproyecto renovable dividido en siete parques híbridos eólicos-fotovoltaicos, y un plan de acompañamiento muy importante” con “muchas iniciativas unidas al desarrollo de ese proyecto energético”, para el que “estamos en tramitación a la espera de tener la declaración de impacto ambiental (DIA) para ponerlo en marcha”, recordó. “Estamos luchando por agilizar los permisos y poder empezar a construir cuanto antes. Estamos pendientes de la DIA, algo que esperábamos que saliera antes del verano pero seguramente será después, y luego faltará la autorización administrativa previa de construcción”.
